6月29日以來,江西省受連日暴雨影響,九江段長江水位不斷上漲;7月10日,九江防汛應急響應等級提升為Ⅰ級;7月12日,鄱陽湖水位超過歷史最高值。
?

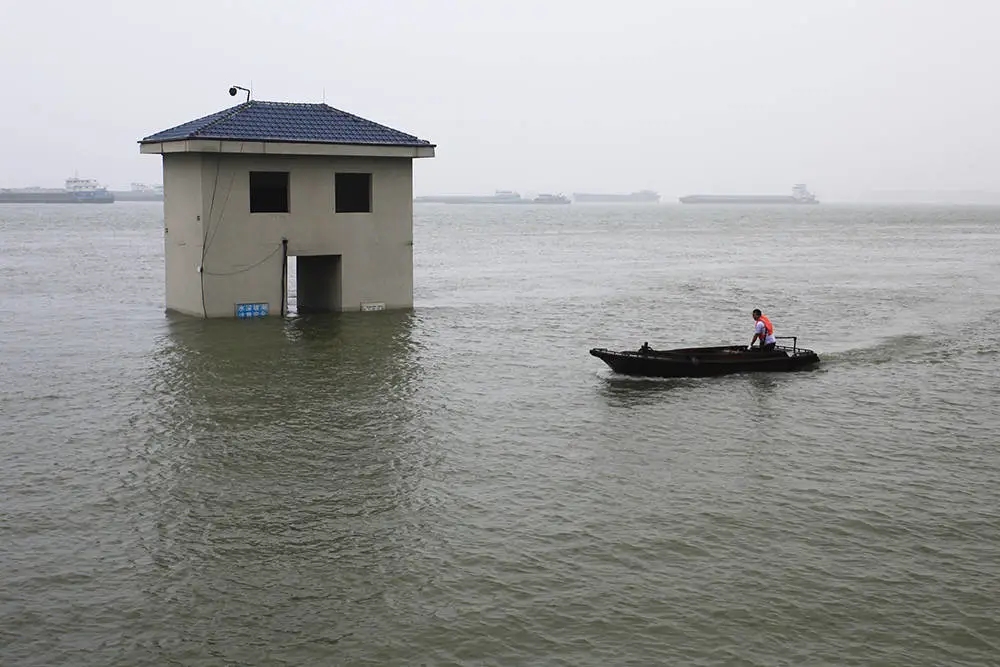

▲?7月10日,在江西九江,一艘民船從浸泡在鄱陽湖中的一處閘口經過。人民視覺 圖
為應對汛情,位于九江城區長江干流堤邊的中鐵九橋,目前做了哪些應急準備工作?請看來自一線的報道。
汛期以來,中鐵九橋積極應對防汛搶險嚴峻形勢,于6月底已開始部署碼頭防汛工作,做好應急、值班工作,準備好救生圈等防汛物資;7月6日,開始24小時全天候巡查責任江堤,并組織人員清除雜草,以便更好地查看管涌、滲水等問題;積極支持地方政府防汛工作,7月9日,為九江市直駐守單位提供值班崗亭、遮陽棚,送去了水、西瓜等防暑降溫物資。
在長江九江段防汛應急響應提升為Ⅰ級后,7月12日,公司召開防汛搶險緊急專題會議,成立防汛工作領導小組,設立堤防安全組、后勤支援組、技術保障組、突擊分隊等4個特別防汛小組,對防汛工作進行再部署,確保防汛工作扎實高效推進。

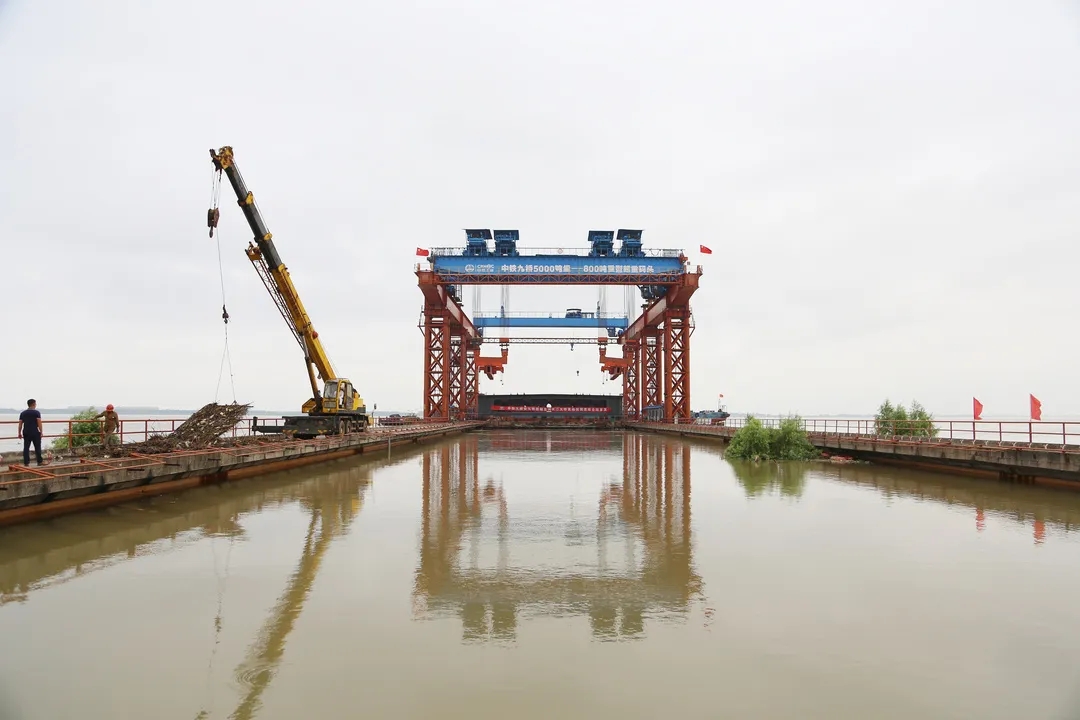

目前,中鐵九橋廠房等生產區域地勢較高,未受到影響,碼頭因地勢稍低,江面水位快接近棧橋,為確保所轄區域安全,公司迅速對防汛責任片區890米長江堤段進行全線測量標高,確定砂袋加固范圍和堤壩長度。7月13日,由4個分廠落實防汛人員52人,按4段,上堤開展子堤壩修筑工作,新修子堤壩在原堤壩的基礎上加高50厘米,寬1米。當前,正在加快子堤堆筑進度,筑牢二次防線。
????????????
中鐵九橋全面落實堤防的巡查防守責任,制定相關應急預案,平均每段堤防巡查人數13人,進行24小時四班倒巡邏值班,做到堤防巡查全覆蓋、無死角。同時,重點加強險工險段等薄弱環節梳理,安排專人蹲守。按照防御超標準洪水的要求,及時補足了塊石、沙料等搶險物資,能夠確保滿足現場應急搶險的需要。
期間,中鐵九橋主要領導多次深入一線巡查,觀察水位情況,了解防汛工作,要求防汛人員嚴格執行政府防汛要求和專家、領導的指示精神,確保所守長江堤壩安全,加高碼頭西側堤壩,預防水位不斷提升。
??

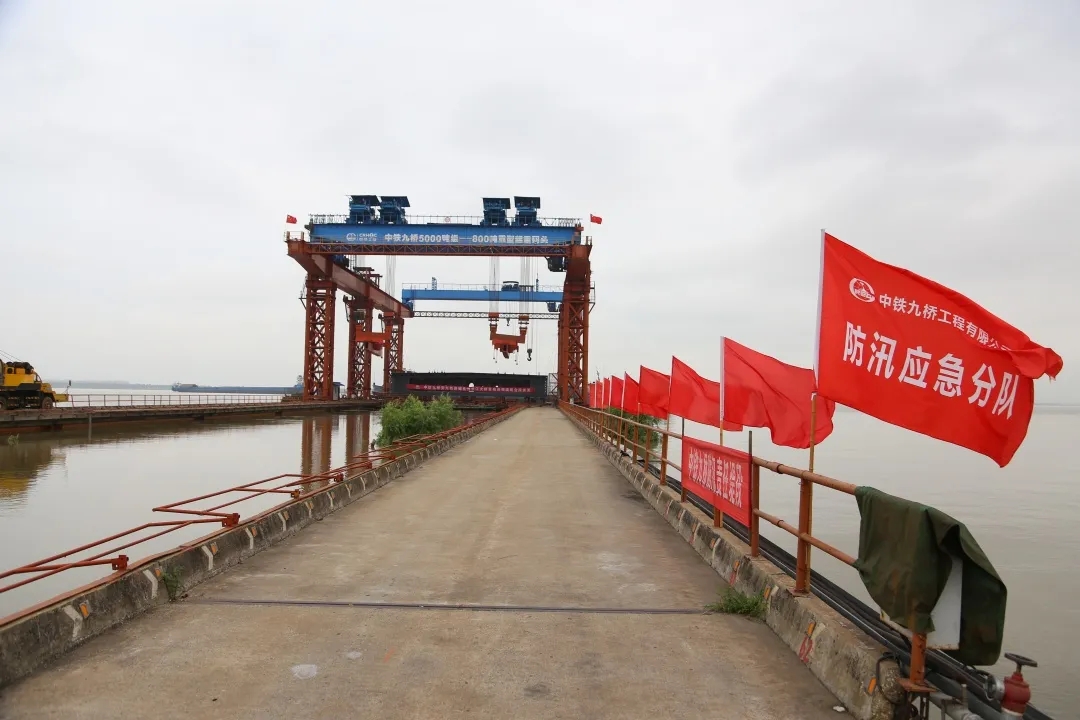

中鐵九橋各單位以書記為防汛主責人,黨員干部全員參與、全力配合,細化落實防汛措施,時刻監控排除長江大堤的安全隱患,確保責任江堤、碼頭安全度汛。同時,以21名共產黨黨員為主,在崗退伍軍人參與,組建了40人應急搶險突擊隊,明確責任堤段的范圍,及時開展搶險處置工作。
?

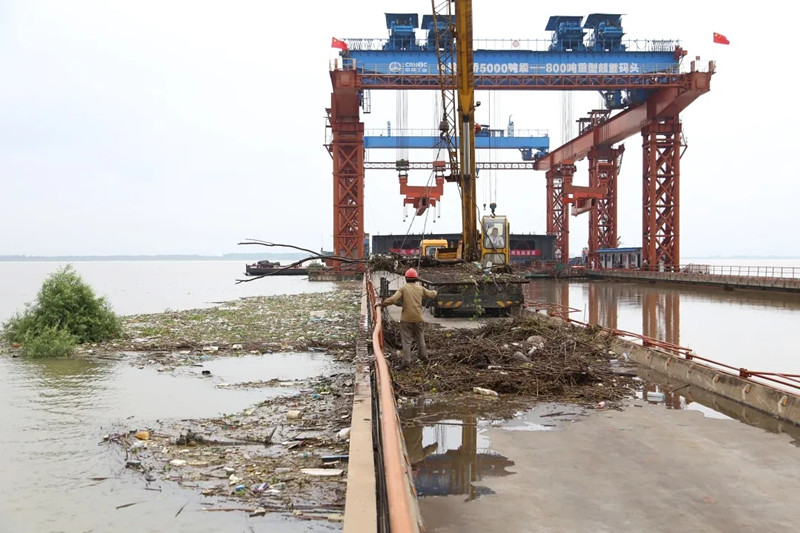

此外,中鐵九橋還強化長江碼頭等區域水面安全管理,及時組織人員打撈江面漂浮物,為提高效率,通過現場觀察和技術革新,改進打撈工具,采用網狀濾水方式進行打撈,加快打撈速度,盡快消除水生態環境污染和泄洪隱患。
